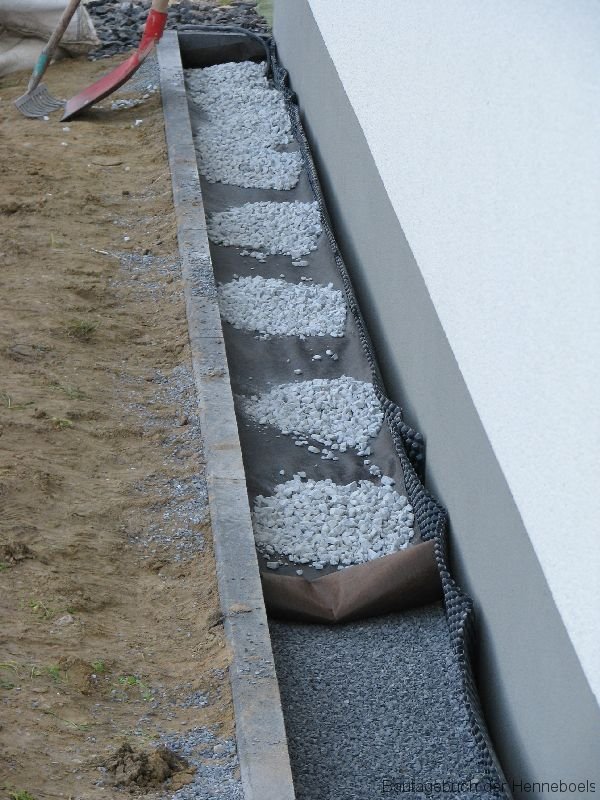

Hausanschlüsse gesetzt

In den letzten zwei Tagen wurden unsere Hausanschlüsse gesetzt. Wasser, Strom und Telefon liegen nun im Haus.

Das Gerüst ist seit gestern nun auch komplett abgebaut und unser Haus erstrahlt in leuchtendem weiß. Zur Abrundung fehlen jetzt nur noch Carport, Schuppen und der Eingangsbereich holzverschalt.

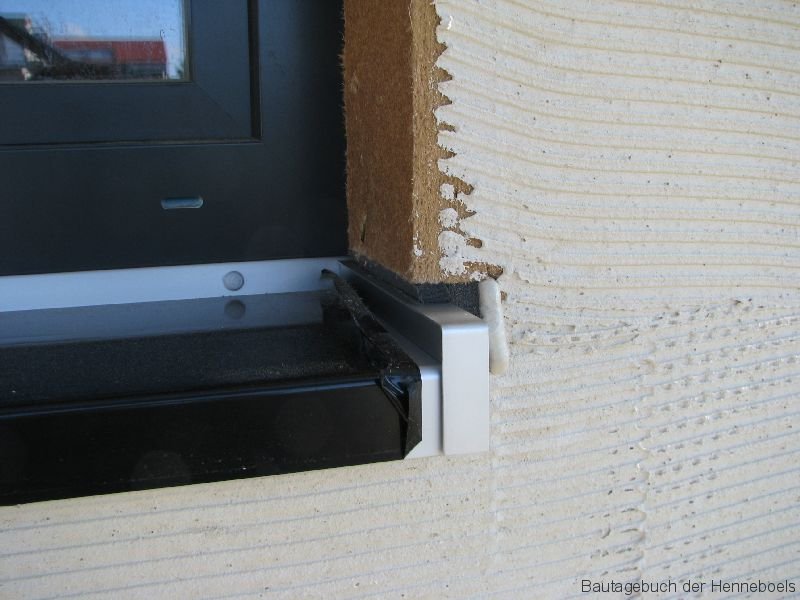

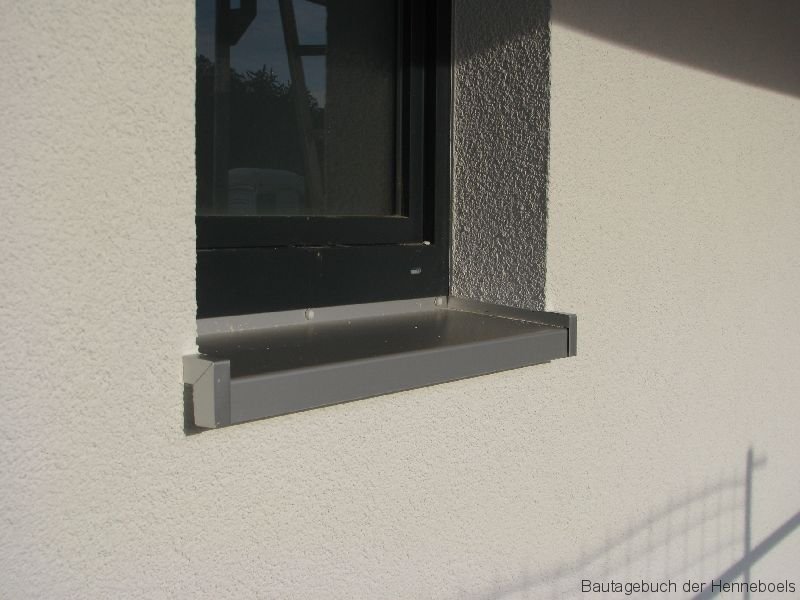

Innen laufen die Arbeiten weiter. Das Bad ist fast komplett gefließt, die zusätzliche Wandschale zwischen den Wohnungen ist ebenfalls fast fertig, die Decke des Wohnzimmers ist gestrichen und die Fensterbänke in Eigenleistung sind eingebaut.

Morgen kommt noch unser Treppenbauer, der auch den Dielenboden verlegt (und auch die Türen einbaut), und beginnt mit dem Boden. Zudem kommt unsere Eingangstür. Von unserer rustikalen Bautür müssen wir uns so langsam verabschieden. Tschüss, wir haben dich fast lieb gewonnen.

Bis zum Einzug sind es nun nur noch wenige Tage. Es stehen noch ein paar arbeitsreiche Schichten bevor, so dass wir Mitte nächster Woche zum ersten mal im eigenen Haus übernachten können. Bis dahin werden wir zumindest ein funktionierendes Bad, eine Küche, den Bodenbelag, die Treppen und Farbe an der Wand in der Hauptwohnung haben. Die Haustechnik wird bis auf den Sole-Erdwärmetauscher auch funktionieren. Nach dem Einzug werden wir uns dann schleunigst um die Verschattung kümmern. Wer weiß, der Sommer kommt bestimmt noch einmal zurück!

Fassadensockel und Abwasserleitung

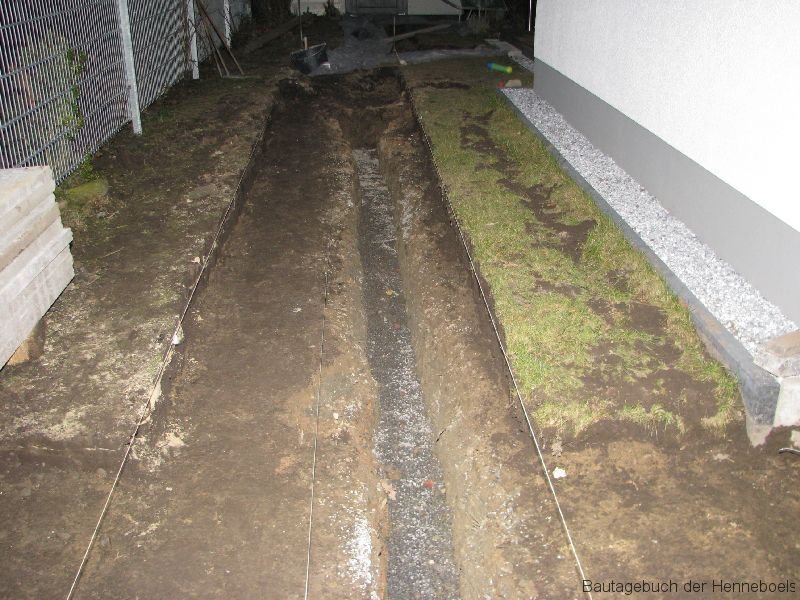

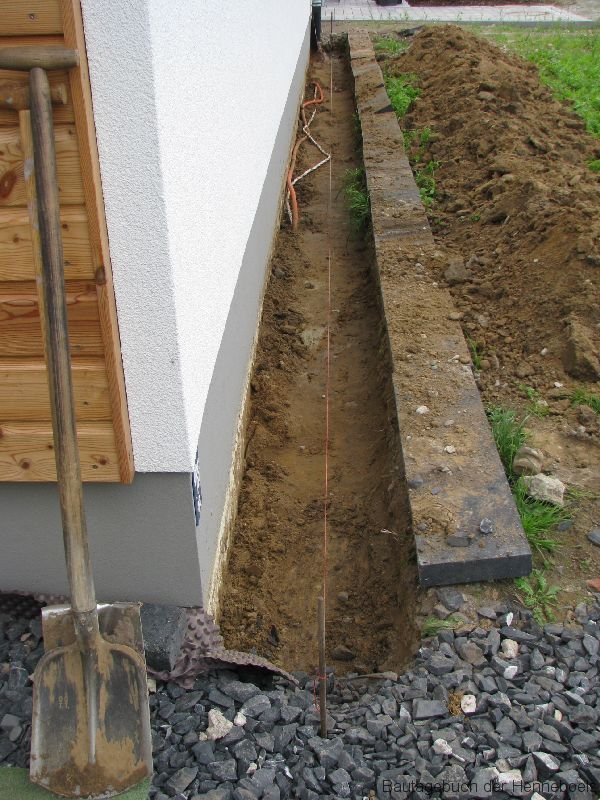

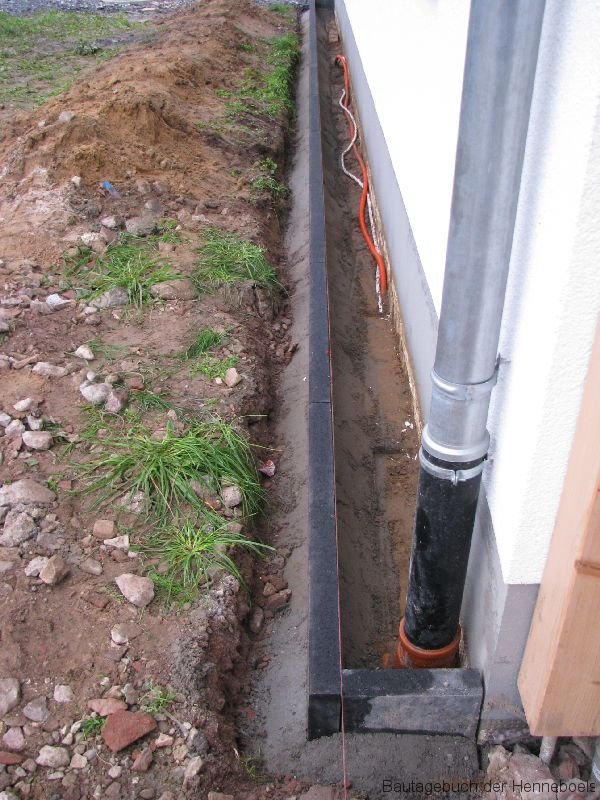

Ein weiterer wichtiger Meilenstein ist geschafft. Unser Massivbauer Herr Röers war heute wie versprochen zur Stelle und hat unseren Abwasserleitungen an die Kanalisation angeschlossen. Zudem hat er noch den kleinen Erdhaufen vor dem Haus, der aus dem Abschieben des Oberbodens übrig geblieben ist, weggebaggert und verteilt. Nun versperrt weder das Gerüst noch der Hügel den Blick auf das frisch gestrichene Haus. Dem morgigen Anschluss von Strom und Wasser steht nichts im Wege.

Die Sockelfarbe im dezenten grau wurde heute direkt – nachdem wir uns gestern erst dafür entschieden haben – aufgetragen. Schaut doch chic aus. Jetzt nur noch die Holzverschalung im Eingangsbereich und das ganze ist richtig stimmig.

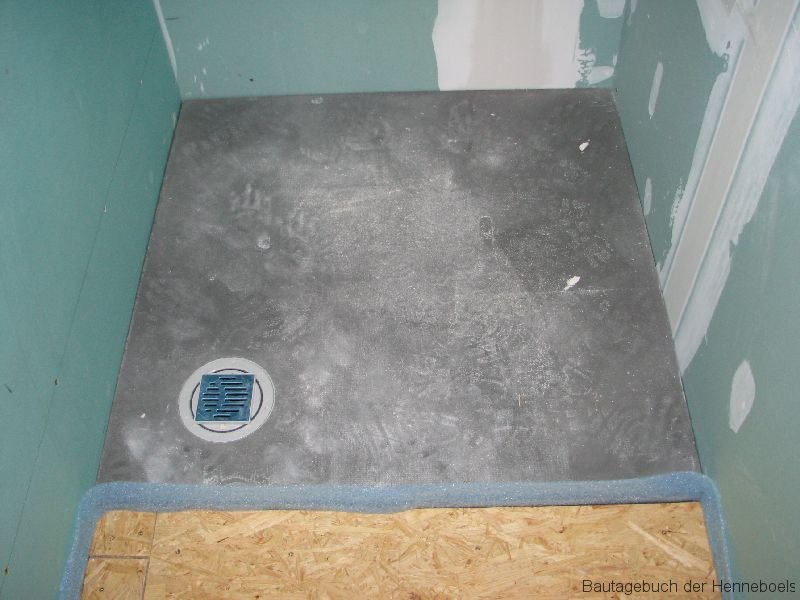

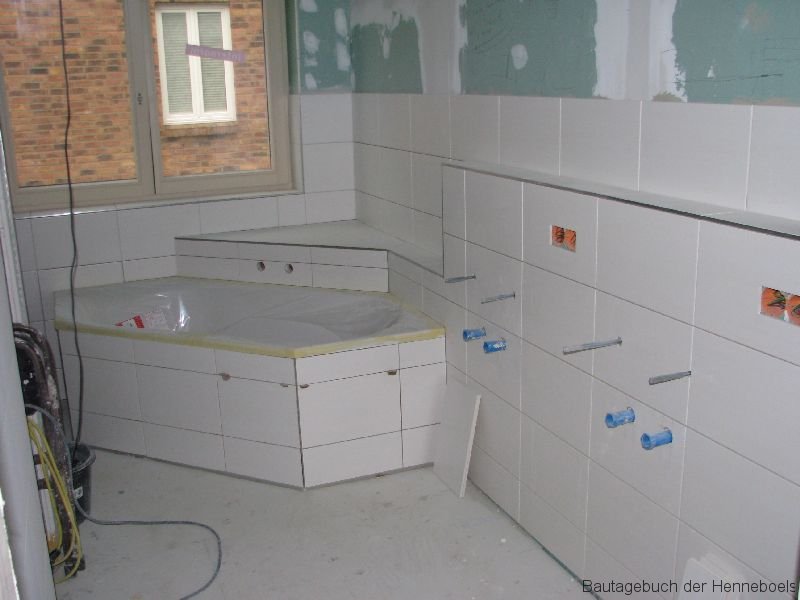

Unser Fliesenleger Herr Stephan hat seit gestern seine Arbeit aufgenommen und arbeitet sich nun vom Bad OG über das Gäste-WC zum Bad ELW vor. Abschließend, allerdings wohl erst nach Einzug, kommt der Eingangsflur dran. Die ersten Ergebnisse sehen gut aus. Morgen darf er sich am Einbau und Fliesen der Wanne auslassen.

Die Männer von unserem Holzbauunternehmen Holzpunkt haben derzeit mehrere Baustellen im Haus. Heute wurde der Flur und die Brüstung zum DG fertiggestellt. Außen erfolgten ein paar Nacharbeiten an der Unteransicht – und das ganze ohne Aufforderung. Prima!

Schweren Herzens mussten wir heute den Termin für den Küchenaufbau verschieben. Das wäre alles zu eng geworden und wir wären mit Umzug oder Fußboden kollidiert. Die Küche wird nun erst eine Woche nach Einzug einbebaut. Naja, die alte Küche, die ihren Platz in der ELW finden wird, kann als Übergang gut genutzt werden.

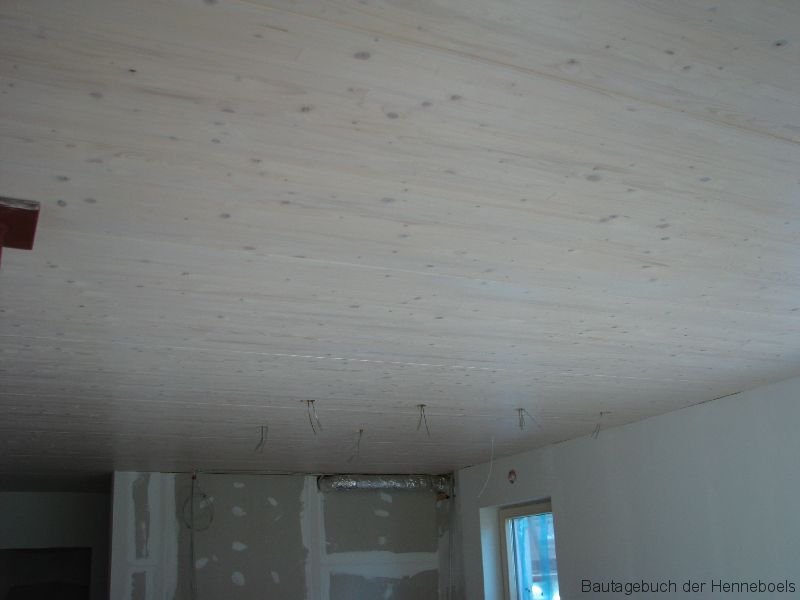

Morgen beginnen nun die Stadtwerke, den Hausanschluss zu legen. Dann dauert es sicher nicht mehr lange und wir könne auf den Baustrom verzichten. Die Maler werden weiter im Inneren streichen und die Holzbalken müssen an einigen Stellen noch abgeschliffen werden. Schließlich wollen wir sie noch vor dem Einzug mit der Lasur versehen, die sich bereits an verschiedenen Decken so hervorragend macht.

Tags: , , , , , ,

Behördenkontakte

Ein großes Lob gebührt an dieser Stelle den Stadtwerken Münster. Nachdem wir recht kurzfristig unseren Wunsch auf Anschluss aussprachen – wir haben also die Anträge abgeschickt – bekamen wir kurzfristig einen Termin für die kommende (also diese) Woche mit der Maßgabe, die zugeschickten Verträge zurückzusenden. Die Zusage haben wir eingehalten und letzte Woche die nötigen Unterschriften geleisten, Papiere eingetütet und zurückgesandt. Am Freitag dann der Anruf der Stadtwerke mit der Frage, wo denn der Vertrag für den Telefonanschluss sei. Wir sind davon ausgegangen, dass die Koordination der Termine Anschluss Strom/Wasser und Telekom grundsätzlich zum Scheitern veruteilt ist und der Graben eh zweimal aufgebaggert werden muss. Der freundliche Mitarbeiter klärte mich jedoch auf, dass hier die Stadtwerke im Namen der Telekom den Telefonanschluss zusammen mit den übrigen Anschlüssen mitverlegen. Aus Dankbarkeit ob dieser unverhofften Wendung habe ich den Vertrag noch am gleichen Tag nachgereicht.

Das nenne ich kundenorientiert! Nicht nur dass die Stadtwerke den Vertrag mitsenden, sie weisen den nichtsahnenden Bauherrn auch auf seine verpasste Chance hin. Vielen Dank Stadtwerke!  Die Chancen steigen, dass ich bei euch als Stromkund bleibe.

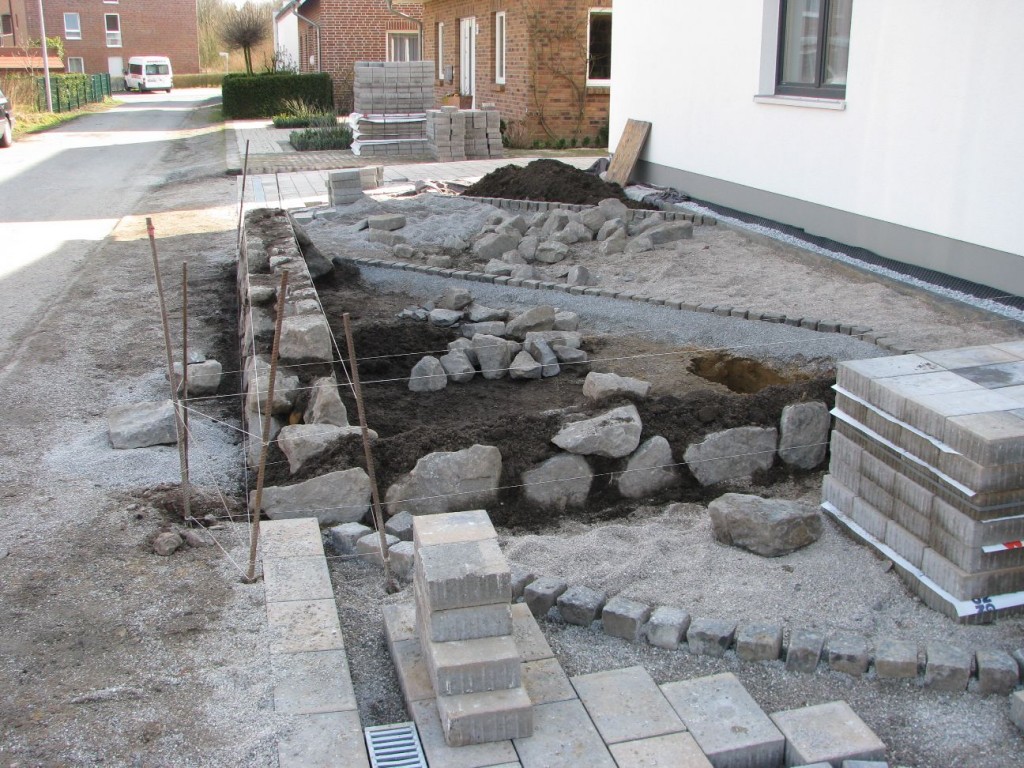

Ansonsten geht es flott voran. Der Umzug ist auch nicht mehr so weit entfernt. Klar ist jetzt schon, dass wir nicht ganz fertig werden. Zum Einzug sind jedoch die Schlafzimmer, ein Bad, eine Küche und die Wohnräume fertig. Die ELW, der Eingangsbereich, Garten, Zisterne, Soleleitung und Raffstores können erst nach dem Einzug beendet bzw. angebracht werden.

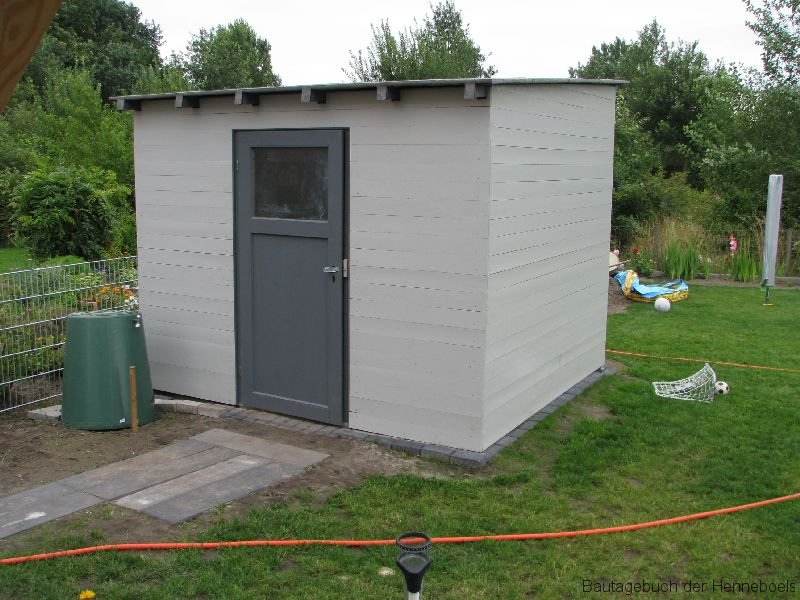

Hier noch ein paar Bilder der letzten Tage (heute habe ich leider die Kamera vergessen).

Tags: , , , , , , , ,

Der Countdown läuft!

Nur noch wenige Wochen und der Umzug steht vor der Tür. In der ersten Augustwoche werden wir umziehen. Die Arbeiten gehen gut voran und die Zuversicht ist groß, dass beim Einzug alles notwendige fertiggestellt ist.

Auf die Schnelle hier ein paar Bilder der letzten Tage.

Trockenbau

Maler

Fassade

Eigenleistungen

Sonstige

Tags: , , , ,

Koordination und Eigenleistung

Das Wuseln auf der Baustelle geht weiter. Die letzten Tage waren wieder sehr ereignisreich, so dass das Tagebuch ein wenig auf der Strecke blieb. Hier also in Kürze die Geschehnisse.

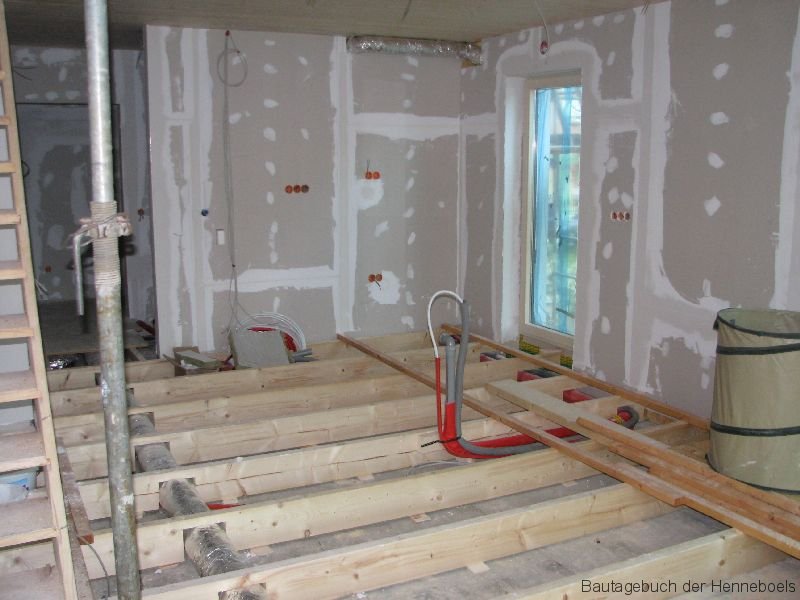

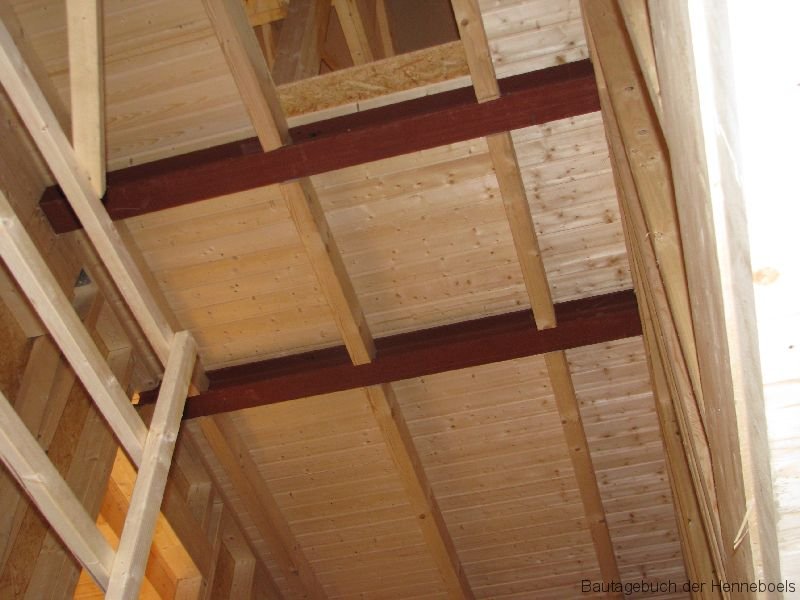

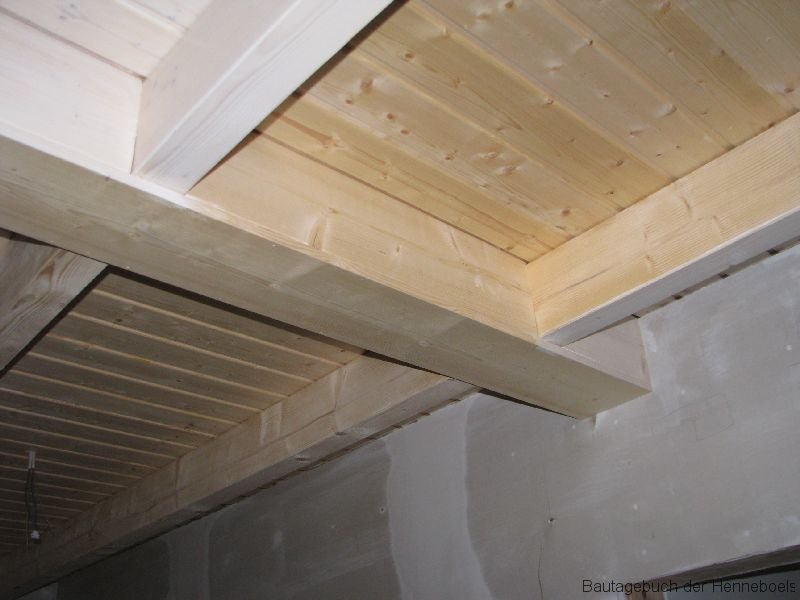

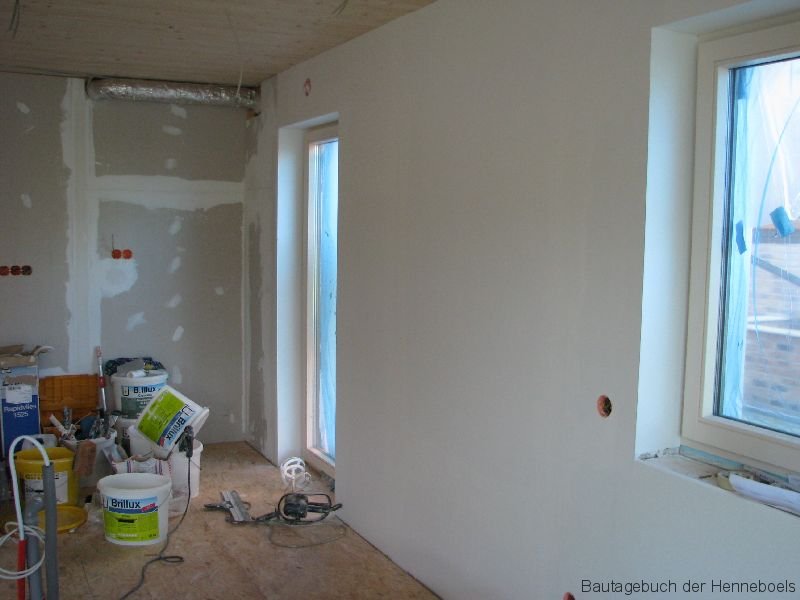

Die Trockenbauer von Holzpunkt sind einen guten Schritt voran gekommen. Es fehlen nur noch wenige Wände. Im Laufe der Woche soll nun auch die Balkenlage im EG eingebaut werden. Die Balken werden auf der Bitumenbahn/Bodenplatte ausgerichtet und anschließend mit Dämmmaterial als Schüttung aufgefüllt. Der Bodenaufbau erfolgt dann auf der Balkenlage.

Der Fassadenputz ist nun an zwei Seiten aufgebracht. Die Männer von Wiedemann werden noch diese Woche den Putz vervollständigen und dann die Fassadenfarbe auftragen. Wir haben uns für den RAL-Ton 9016 – also weiß – entschieden. In Kombination mit den dunklen Fenstern und dem Dach und dem in grau abgesetzten Sockel wird das wohl ganz nett werden. Zudem kommen ja noch die Holzverschalungen im Eingangsbereich und am Carport.

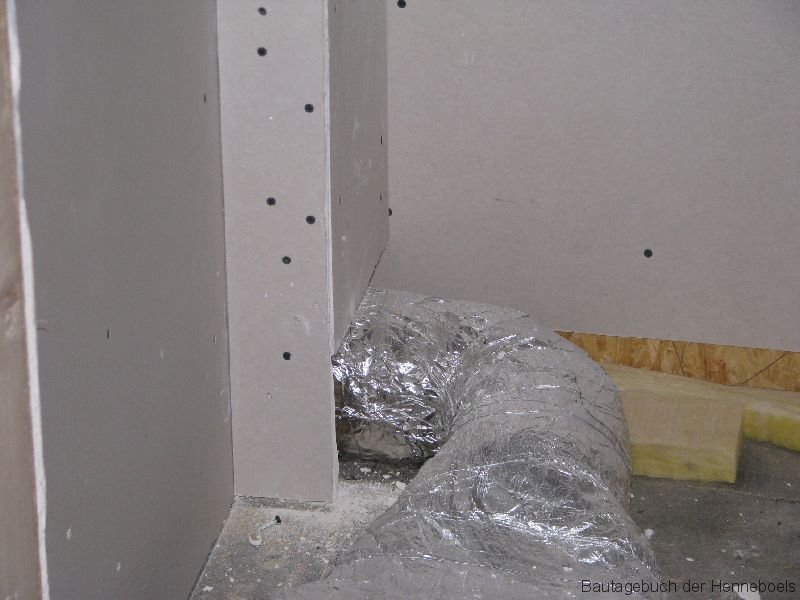

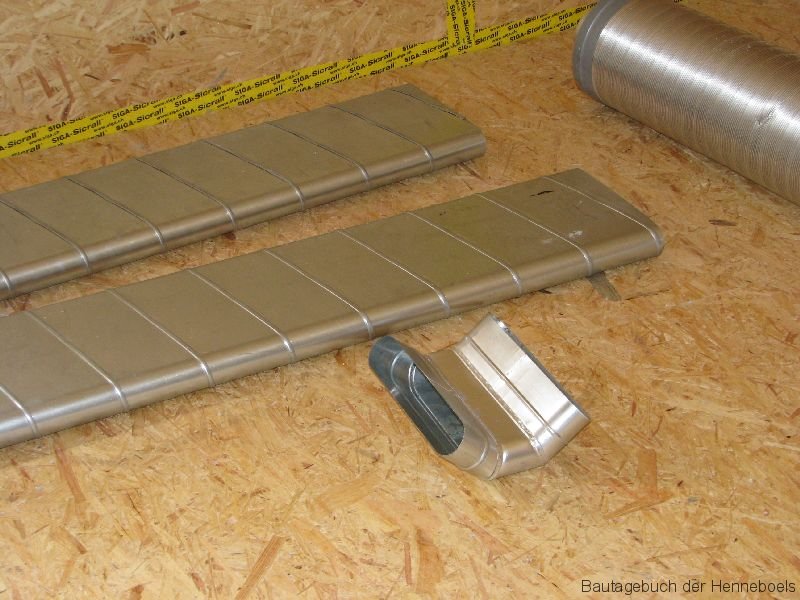

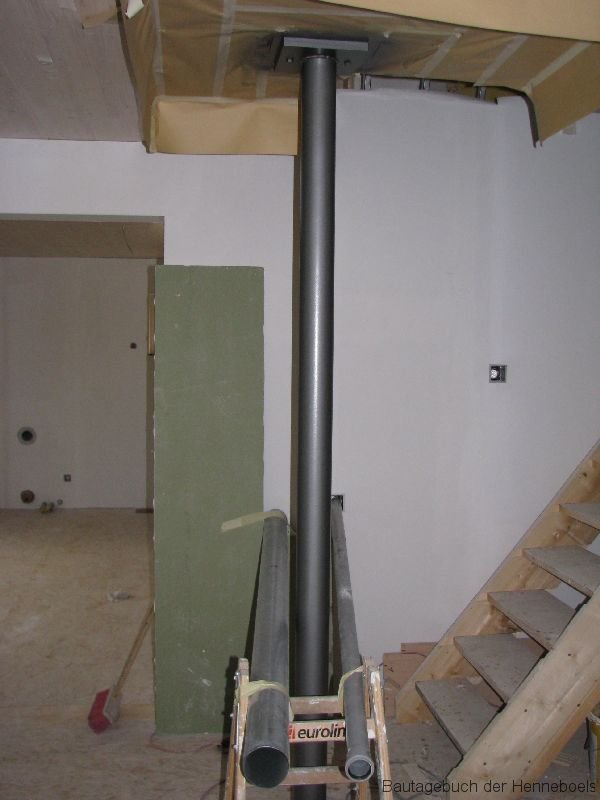

Die Wöstmänner sind derzeit daran die Lüftungsanlage zu installieren. Der Haustechnikraum ist schon über und über mit Rohren gefüllt. Die müssen alle noch gedämmt werden und wirken dann noch ein wenig voluminöser .

Eigenleistungen standen am Wochenende auch an. Mit tagkräftiger Unterstützung (danke Karl) haben wir diverse Räume gespachtelt und gestrichen. Zudem ist auch die Entscheidung gefallen, ob wir unsere Holzdecke noch mit einer Lasur behandeln. Grundsätzlich gefällt uns die Holzstruktur sehr gut, wir würden allerdings gern verhindern, dass das Holz zu stark nachdunkelt und dann einen leicht orangefarbenen Ton bekommt. Daher haben wir uns entschieden, eine Lasur in kalkweiß aufzutragen. Den Abstellraum haben wir zur Probe schon damit versehen.

Die Solarpaneele sind montiert

Viel los auf der Baustelle. Neben Trockenbauer und Maler haben sich nun wieder Elektriker, Haustechniker, Dachdecker und Isoflocer dazugesellt.

Die beiden Solarpaneele sind nun auf dem Dach montiert und auch der Schichtenspeicher steht schon im Haustechnikraum. Die Entlüfterpfannen sind eingebaut und die Kabel für eine spätere Photovoltaikanlage sind verlegt.

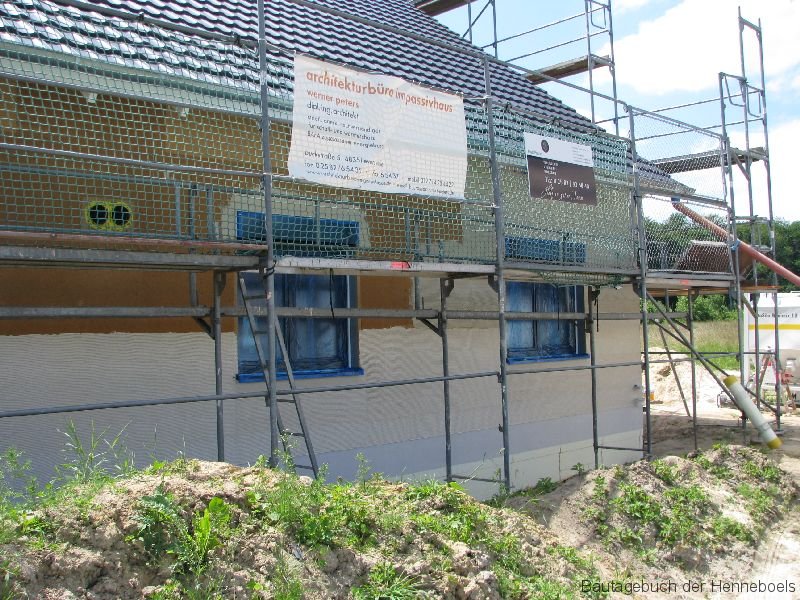

Die Fassade hat nun ihren Tiefengrund und wartet auf den Oberputz. Es geht also voran.

Tags: ,

Unterputz komplett

Reges Treiben herrscht derzeit auf der Baustelle. Die Trockenbauer kommen weiter gut voran, der Maler bearbeitet weiter fleißig die Fassade und nimmt sich nun nach und nach die Wände im Haus vor und versieht sie mit der ersten Spachtelung.

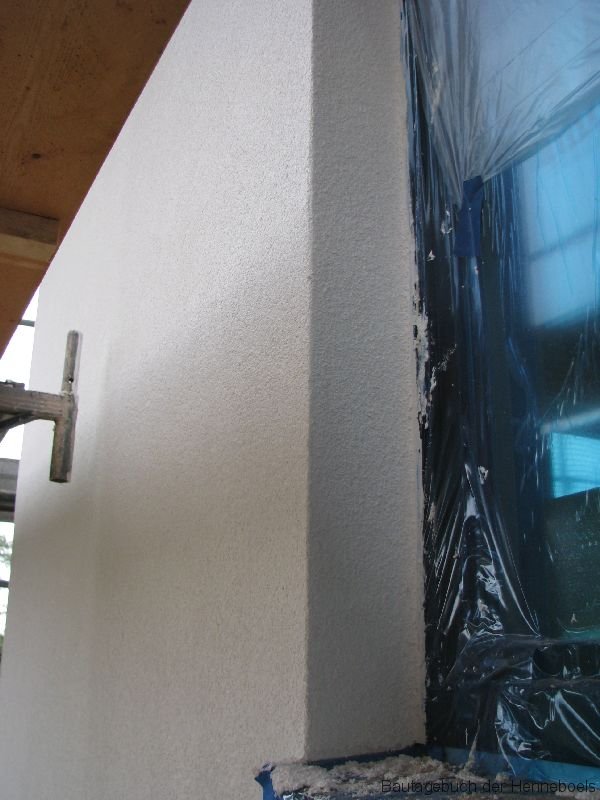

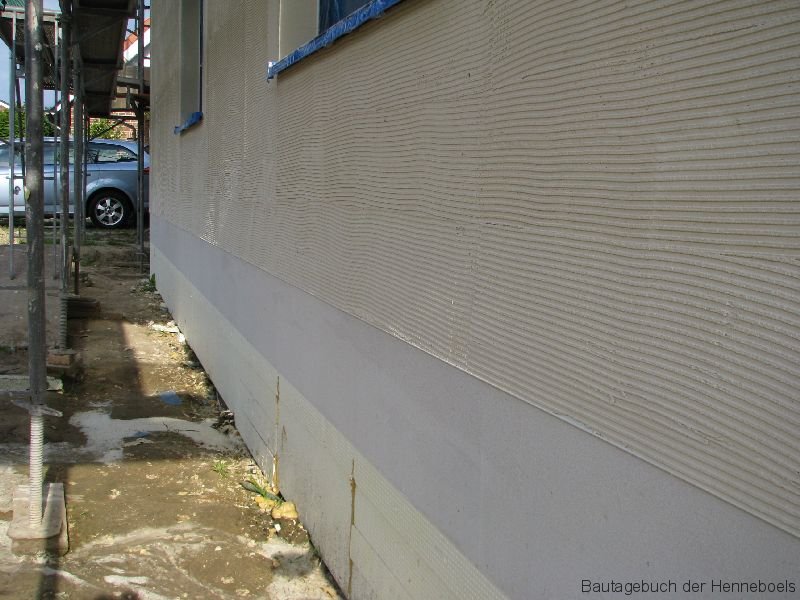

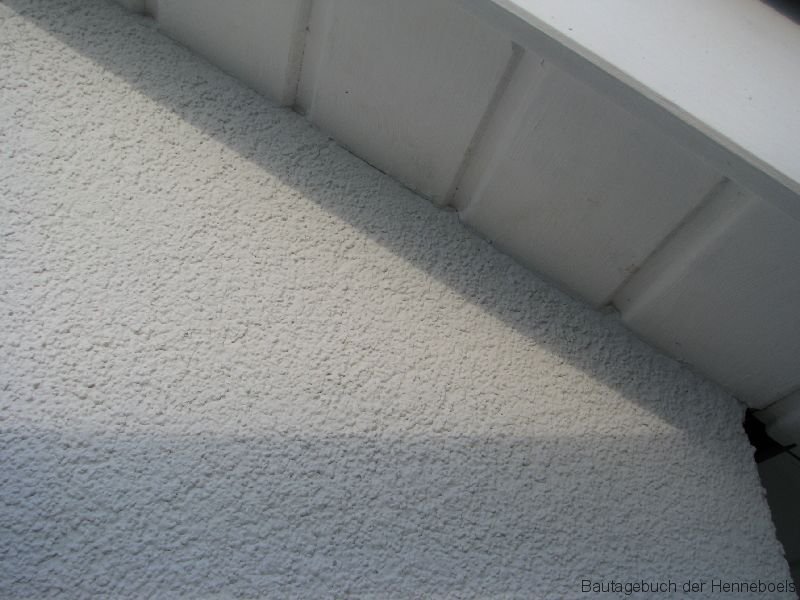

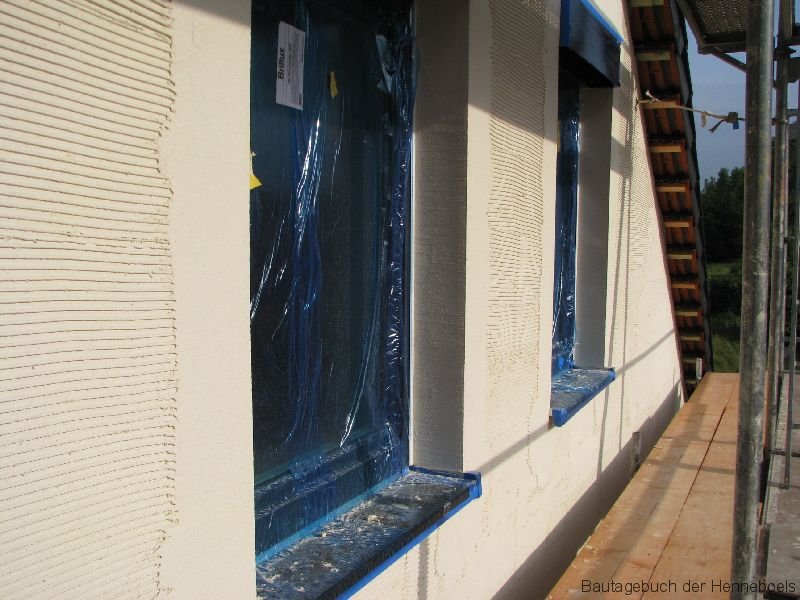

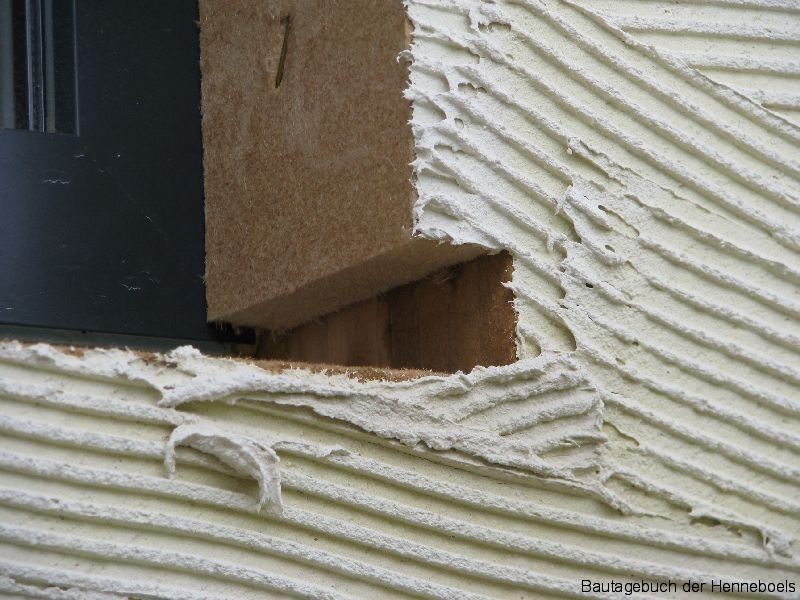

Zur Putzfassade: Wie zuvor bereits berichtet, brachte der Maler zunächst eine Armierungsmasse mit einer Zahnspachtel (ich glaube 6 mm Zähne) auf die Holzfaserdämmplatte auf. Die ist nötig, um eine gleich starke und ebene Putzschicht zu erzielen. Somit ist sichergestellt, dass die Oberfläche im Streiflicht nicht fleckig oder uneben wirkt. Dieser Effekt, der auftritt, wenn die Sonne im spitzen Winkel auf die Fassade trifft, kann auch noch durch eine grobere Körnung des Oberputzes abgeschwächt werden.

Nachdem die Zahnspachtelung angezogen hatte, konnte das Armierungsgewebe mit der weiteren Schicht Armierungsmasse aufgetragen werden. Das Gewebe soll in erster Linie Zugkräfte aufnehmen und somit die Rissbildung verhindern. Ecken und Fensterlaibungen wurden gesondert bearbeitet und mit zusätzlichem Kantenschutz versehen.

Das Ergebnis der sorgfältige Arbeit ist gut zu erkennen. Die Fläche ist eben und wartet nun in der kommenden Woche auf den Anstrich mit Tiefengrund und den Silikonharzputz als Oberputz. Abschluss wird dann noch ein Anstrich sein.

Was steht zusätzlich nächste Woche an? Neben Fassade und Schließen der Wände wird zudem die Balkenlage für den Fußboden im EG begonnen. Der Haustechniker wird hierzu noch die letzten Leitungen verlegen. Die Solarpaneele kommt aufs Dach und die Maler werden die Spachtelarbeiten im OG durchführen und vielleicht abschließen, so dass die Eigenleistung Malern im OG am kommenden Wochenende begonnen werden kann.

Tags: , , , , ,
